Газификация дома в КП Николино Парк. Получение результата от ГРО
Приехав на объект к Клиенту, мы столкнулись с следующей ситуацией:
Был заключен договор на технологическое присоединение с АО "Краснодаргоргаз", но срок подключения уже истек, то есть АО "Краснодаргоргаз" не выполнило свои обязательства в срок
Был разработан проект, однако он не соответствовал пожеланиям Заказчика по удобству дальнейшей эксплуатации объекта - там где Заказчик планировал парковаться был запроектирован газопровод на высоте 2 метра
Газопровод к участку подведен не был, подрядчик пояснял, что АО "Краснодаргоргаз" не платит деньги по договору
Договор был заключен в июне 2022 года, Было критично обеспечить запуск к зиме, однако имея за плечами огромный опыт, мы ориентировали Заказчика на следующий отопительный сезон
Был заключен договор на технологическое присоединение с АО "Краснодаргоргаз", но срок подключения уже истек, то есть АО "Краснодаргоргаз" не выполнило свои обязательства в срок
Был разработан проект, однако он не соответствовал пожеланиям Заказчика по удобству дальнейшей эксплуатации объекта - там где Заказчик планировал парковаться был запроектирован газопровод на высоте 2 метра
Газопровод к участку подведен не был, подрядчик пояснял, что АО "Краснодаргоргаз" не платит деньги по договору
Договор был заключен в июне 2022 года, Было критично обеспечить запуск к зиме, однако имея за плечами огромный опыт, мы ориентировали Заказчика на следующий отопительный сезон
Сфера
Комплекс услуг по подключению дома
Сложная изначальная ситуация, у заказчика заключен договор на Тех.Прис, разработан проект и все остановилось почти на полгода
Как решалась такая непростая задача?
- Первым делом была проведена ревизия проекта, было принято решение делать собственный проект, так как проект, имеющийся у заказчика было невозможно реализовать
- Были поданы жалобы в Управление Антимонопольной Службы России на предмет нарушения сроков подключения

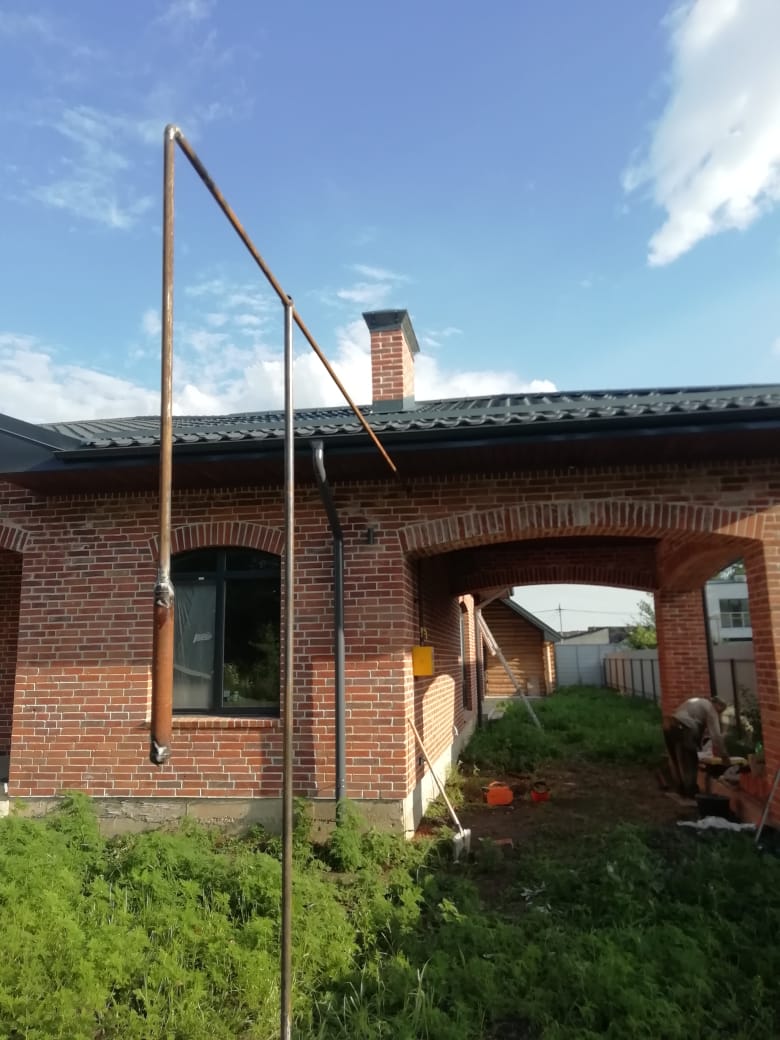

- Выполнены строительно-монтажные работы с установкой системы контроля загазованности
- Подготовлен и сдан в АО "Краснодаргоргаз" комплект исполнительно-технической документации
- Документация и выполненные работы были приняты АО "Краснодаргоргаз" с первого раза
- Было возбуждено дело об административном правонарушении в отношении АО "Краснодаргоргаз", это ускорило выполнение всех их обязательств, например, газопровод к участку подвели в течении месяца с момента заключения договора между Заказчиком и ФеаноР.Газификация
- В ходе административного расследования, представители газораспределительной организации АО "Краснодаргоргаз" приехали к закачику домой, и убедили его в том, что подключение будет в самое ближайшее время. Было подписало дополнительное соглашение к договору на присоединение о продлении сроков
- В итоге, Заказчик с газом, правда нарушители к ответственности так и не были привлечены
